В Димитровграде завершили сооружение купола здания реактора МБИР

На площадке сооружения многоцелевого исследовательского реактора на быстрых нейтронах (МБИР) в Димитровграде завершен монтаж купола реакторного здания.

 © strana-rosatom.ru

Это не только важный, но еще и очень зрелищный этап большой стройки.

Работы шли пять месяцев. Используя тяжелый гусеничный кран, строители установили 22 арки, длина пролета каждой — 38 м, вес — 74 т. Завершение установки означает закрытие теплового контура здания реактора, что дает возможность приступить к монтажу основного технологического оборудования, пояснил директор «Росатома» по капитальным вложениям, государственному строительному надзору и государственной экспертизе Геннадий Сахаров.

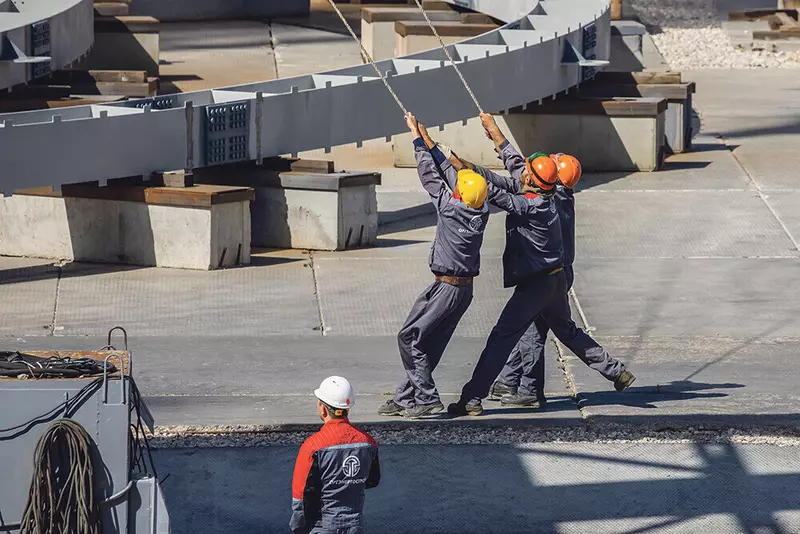

Укрупнительную сборку элементов купола выполнили на земле, затем — строповка и подъем на проектную отметкуУкрупнительную сборку элементов купола выполнили на земле, затем — строповка и подъем на проектную отметку © strana-rosatom.ru

МБИР заменит действующий реактор БОР‑60, обеспечив атомную отрасль прогрессивной исследовательской инфраструктурой на ближайшие 50 лет. Он поможет ученым в развитии технологий двухкомпонентной ядерной энергетики и замыкания топливного цикла, в создании безопасных ядерных энергетических установок четвертого поколения.

Но МБИР нужен не только атомщикам. «На реакторе будут проводить эксперименты для всех отраслей, где используют ядерные технологии: от атомпрома до медицины и космоса», — подчеркнул директор Государственного научного центра «Научно-исследовательский институт атомных реакторов» (ГНЦ «НИИАР») Александр Тузов.

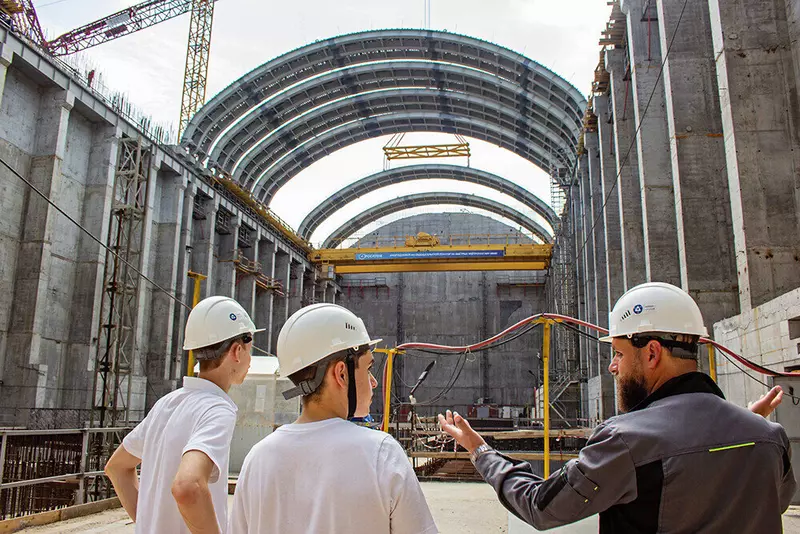

Купол собрали из 22 арокКупол собрали из 22 арок © strana-rosatom.ru

«До конца года запланировано завершение строительства блоков инженерного обеспечения, блоков систем вентиляции и главного здания реактора, — рассказал „СР“ главный инженер дирекции сооружения МБИРа в ГНЦ „НИИАР“ Святослав Новиков. — На площадке продолжается монтаж технологического оборудования вспомогательных систем и радиационно-защитных дверей. В ближайшее время начнется монтаж облицовки отсеков бассейна выдержки отработавшего ядерного топлива».

Стройку намерены завершить в 2026 году, на год раньше запланированного срока.
