Ход строительства «ЗапСибНефтехим» на первое полугодие 2017 года

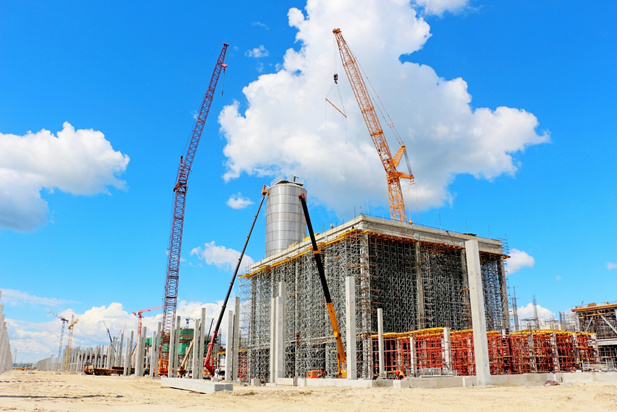

  • Тобольск, Тюменская область. Июль 2017. Вид на строительство установки по производству полиэтилена
  • Тобольск, Тюменская область. Июль 2017. Вид на строительство установки по производству полиэтилена

«ЗапСибНефтехим» в июне 2017 года

В работах на площадке задействовано 12 923 строителя. Более половины из них — граждане из 73 регионов РФ и Таможенного союза.

Численность строителей в 2017 году:

Январь — 11101

Февраль — 11346

Март — 11201

Апрель — 11294

Май — 12118

Июнь — 12923

Операционный блок ЗСНХ выполняет функции контроля, приемки оборудования, подготовки штата.

Численность в июне — 299 человек.

Поставку строительных материалов и оборудования, а также услуги по их транспортировке и монтажу на общую сумму свыше 220 млрд. рублей оказывают специалисты из 35 регионов России. В проекте участвуют более 100 российских подрядных организаций и поставщиков оборудования.

Общая площадь будущего комплекса — 460 га. На этой территории можно разместить 2 сочинских Олимпийских парка.

Общий прогресс работ по проекту:

По проекту в целом — 52,9%

Проектирование — 93,9%

Поставка оборудования и материалов — 72,5%

Строительно-монтажные работы — 32,3%

Работы на площадке:

Установлено 261 тыс. м куб. фундаментов — это 87% от общего объема по проекту.

Залито 95 тыс. м куб. бетона выше нуля — это 77% от общего объема по проекту.

Уложено 304 км подземных трубопроводов — это 82% от общего количества по проекту.

Уложено 691 тыс. диаметр-дюймов надземных трубопроводов — это 20% от общего количества по проекту.

Смонтировано 70 тыс. тонн металлоконструкций — это 49% от общего объема по проекту

Прогресс работ по установкам: проектирование, комплектация, строительно-монтажные работы

Установка пиролиза — 56,6%

Установка полиэтилена — 45,8%

Установка полипропилена — 43,6%

ОЗХ — 58,6%

Логистическая платформа — 21,1%

ОСНОВНЫЕ ТЕХНОЛОГИЧЕСКИЕ УСТАНОВКИ

На строительстве установки пиролиза продолжается обустройство подземного контура заземления. На сегодняшний день смонтировано более 56 км полосы заземления. Ведется подключение контура заземления к 233 смонтированным заземляющим шинам. Заземляющее устройство обеспечивает электрическое соединение частей аппаратов, приборов и устройств с землей, что позволяет исключить травмирование человека электрическим током.

Продолжается укладка трубопроводов подземных коммуникаций (выполнено почти 26 км), монтаж металлических и железобетонных конструкций. Завершается установка фундаментов.

Ведется монтаж оборудования и внутренних устройств технологических колонн, смонтировано более 8 тыс. т.

Начаты работы по обшивке каркасов зданий сооружений стальным профилированным листом для создания закрытого контура и защиты будущего оборудования от осадков.

Продолжается монтаж технологических трубопроводов, а также сварка надземного трубопровода на основной эстакаде, ведущей к резервуарному парку. Одновременно ведутся работы по изготовлению и монтажу опор под трубопроводы различного диаметра.

На установке по производству полиэтилена завершается устройство фундаментов, выполнено 25 тыс. м3.

Продолжается устройство колонн и балок в реакторных зонах. Продолжаются бетонные работы на здании экструзии. Суммарный выполненный объем бетона выше нуля составляет 36 тыс. м3.

На трансформаторных подстанциях завершено бетонирование приямков. Начались работы по устройству кровельного пирога. Продолжаются работы по внутренней отделке помещений. Начался монтаж фальшполов.

Общий смонтированный объем металлоконструкций составляет 5,9 тыс т.

Продолжается монтаж наружных трубопроводов и прокладка кабельных лотков на эстакадах.

Продолжается прокладка подземного трубопровода, выполнено 10,6 км.

Смонтирована первая единица технологического оборудования — теплообменник.

На установке по производству полипропилена завершается устройство фундаментов, выполнено 11,6 тыс. м3, что составляет 99%

Продолжается устройство силовых плит полов на титульных объектах.

Суммарный выполненный объем по бетону выше «0» составляет 10,2 тыс. м3, что составляет — 83% от общего объема по проекту.

Завершена основная префабрикация (предварительная сборка) трубопроводов. Ведется монтаж технологических трубопроводов на эстакадах и технологических установках.

В июне был начат монтаж силосов гомогенизации гранул, объемом 1100 м3 каждый.

Параллельно ведется сборка четырех силосов экструзии. Два силоса (объемом 800 м3 каждый) необходимы для приема и промежуточного хранения полипропиленового порошка, из которого впоследствии производят гранулы. В двух силосах (объемом 50 м3 каждый) будет храниться тальк, который используется в качестве добавки, улучшающей физико-механические свойства полипропилена.

Сборка и монтаж силосов осуществляется компанией-поставщиком — «Jansens & Dieperink» (Нидерланды) и продлится до конца июля.

ЛОГИСТИЧЕСКАЯ ПЛАТФОРМА

Вблизи стройплощадки происходит сборка силосов, объемом по 1000 м3 каждый, предназначенных для промежуточного хранения перед расфасовкой готовой продукции предприятия — гранул полиэтилена высокой и низкой плотности различных марок и гранул полипропилена.

Всего до октября 2017 года будут собраны 45 силосов, включая 12 единиц — для хранения полипропилена, 15 — для хранения полиэтилена низкой плотности, 18 — для хранения полиэтилена высокой прочности. Они изготовлены из алюминиевого сплава с добавлением магния. Срок службы — 30 лет.

Готовые силосы будут смонтированы на строительной площадке до конца 2017 года.

Смонтировано 200 тонн металлоконструкций на строительстве комплекса упаковки, хранения и отгрузки, в котором будут располагаться линии упаковки гранул полиэтилена и полипропилена, основной склад хранения готовой продукции и железнодорожная платформа.

Продолжаются работы по устройству фундаментов. Выполнено 3,5 тыс. м3 — это 75% от плана. На устройстве бетона выше «0» выполнено 5,8 тыс. м3 (21% от плана). Началась прокладка 7 км. подземного трубопровода.

ОБЪЕКТЫ ОБЩЕЗАВОДСКОГО ХОЗЯЙСТВА

Стартовала внутренняя отделка здания административно-бытового корпуса. Высота пятиэтажного здания — 26 м, площадь — более 5 тыс. м2. В нем располагаются 150 кабинетов и хозяйственно-бытовых помещений. На втором этаже будет размещаться конференц-зал на 202 посадочных места.

Переезд персонала в АБК запланирован на начало 2018 года.

На втором этаже административное здание соединяется теплым переходом со служебно-бытовым корпусом (СБК). В СБК будут располагаться кабинеты инженерно-технического персонала общезаводского хозяйства, санитарно-бытовые помещения, столовая и подсобно-вспомогательные помещения.

Завершены гидроиспытания на 3-х из 4-х резервуаров хранения технической и противопожарной воды.

На строительстве центральной распределительной подстанции (ЦРП) начато устройство подземных инженерных сетей. Стартовал монтаж высоковольтного трансформатора напряжением 500 Кв (подробнее о закупке трансформаторов см. в блоке «Закупка строительных материалов и оборудования»).

ЗАКУПКА СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И ОБОРУДОВАНИЯ

В июне «ЗапСибНефтехим» заключил 85 контрактов с 25 отечественными предприятиями на поставку стройматериалов и оборудования для эстакад технологических трубопроводов, товарно-сырьевых парков, объектов логистической платформы и установки по производству полиэтилена.

Екатеринбургские фирмы ООО «ТК Афина», ЗАО «ВАГАНТ промышленная группа» и ООО «Серебряный бор» осуществляют поставку деталей трубопроводов для внутрицеховой эстакады технологических трубопроводов парка гексена, товарно-сырьевого парка хранения ШФЛУ (широкой фракции легких углеводородов) и насосной станции пожаротушения. Договоры на поставку деталей для трубопроводов также заключены с воронежским заводом ЗАО «Лискимонтажконструкция», омским предприятием ООО «Сибметалл-Омск ПКФ», челябинским заводом ПАО «ЧТПЗ».

Предприятия ООО «Промстрой групп» (г. Екатеринбург) и ООО «ХК Башбетон» (г. Уфа) обеспечат стройплощадку железобетонными плитами для внутриплощадочных сетей водоснабжения парка бутена.

Комплекты запорно-регулирующей арматуры для парка ШФЛУ, парка гексена, насосной станции технической воды, логистической платформы поставят ООО «Арматэк» (г. Санкт-Петербург), ООО «Победа-30» (г. Санкт-Петербург), ООО «Сателит завод» (г. Благовещенск), ООО «ТД Энергомашкомплект» (г. Саратов).

Помимо этого до сентября 2017 года отечественные предприятия из Краснокамска, Томска, Москвы и Тюмени поставят на стройплощадку «ЗапСибНефтехима» электрооборудование, фундаментные блоки, опоры освещения, кабельно-проводниковую продукцию.

Отечественное предприятие «Силовые машины — Тошиба. Высоковольтные трансформаторы» изготовило четыре высоковольтных автотрансформатора для строящегося комплекса «ЗапСибНефтехим». Каждый из четырех трехфазных автотрансформаторов напряжением 500 кВ и мощностью 250 МВА будет смонтирован на территории Центральной распределительной подстанции, которая в будущем будет осуществлять электроснабжение действующих производств.

На текущий момент на стройплощадке стартовал монтаж первого трансформатора, остальные три будут доставлены в Тобольск до конца августа 2017 года.

Информационная справка:

«ЗапСибНефтехим» станет крупнейшим современным нефтехимическим комплексом в России. Проект предполагает строительство установки пиролиза мощностью 1,5 млн тонн этилена, около 500 тыс. тонн пропилена и 100 тыс. тонн бутан-бутиленовой фракции (ББФ) в год, установок по производству различных марок полиэтилена и полипропилена совокупной мощностью 2 млн тонн в год.

Реализация проекта направлена на развитие глубокой переработки значительных объемов побочных продуктов нефтегазодобычи Западной Сибири, в том числе попутного нефтяного газа, и импортозамещение наиболее востребованных на российском рынке полимеров.

«ЗапСибНефтехим» войдет в состав Тобольской промышленной площадки, которая объединяет уже работающие производства мономеров и полимеров. «ЗапСибНефтехим» — логический этап развития СИБУРа в Западно-Сибирском регионе. За последние 10 лет были значительно расширены мощности по газофракционированию тобольской площадки, построен ШФЛУ-провод от Пуровского ЗПК до «СИБУР Тобольска» и вдвое увеличена пропускная способность станции необщего пользования Денисовка Свердловской железной дороги.

Комплекс «ЗапСибНефтехим» предполагает использование новейших передовых технологий в области переработки углеводородного сырья и логистики, что позволит обеспечить надежность, безопасность и эффективность инвестиционного проекта.

Поставки материалов для строительства идут на площадку «ЗапСибНефтехима» из 35 регионов России. Всего в строительстве комплекса используются следующие технологические материалы и оборудование отечественного производства:

— около 1 тыс. единиц технологического оборудования;

— свыше 130 тыс. тонн металлоконструкций;

— около 20 тыс. тонн трубной продукции;

— свыше 200 км пластиковой трубы;

— свыше 3 тыс. км кабеля.

Общая сумма контрактов с российскими подрядчиками, поставщиками оборудования и материалов превышает 220 млрд рублей.

Хочешь всегда знать и никогда не пропускать лучшие новости о развитии России? У проекта «Сделано у нас» есть Телеграм-канал @sdelanounas_ru. Подпишись, и у тебя всегда будет повод для гордости за Россию.

  • 24
    Нет аватара commodore
    06.08.1712:20:03

    Грандиозное строительство.Душа радуется таким новостям.

  • 18
    95_Region 95_Region
    06.08.1712:54:32

    нереальный проект

    • 13
      Нет аватара Zemos
      06.08.1713:48:11

      Амурский ГПЗ Газпрома и Амурский ГХК Сибура в сумме будут ещё здоровее и в 2 раза дороже.

      • 10
        Aleksandr Timofeyev Aleksandr Timofeyev
        06.08.1715:26:38

        А еще Восточный НХК, что в Находке, по последней информации до конца года начнут.

        • 0
          Нет аватара a_sura
          07.08.1718:45:27

          ВНХК еще экспертизу не прошел, так что до конца года не начнут. Там объем выемки грунтов огромный, в среднем 50-60, скалистых пород, а отдельного проекта на это дело еще нет

  • 9
    Нет аватара Tula
    06.08.1714:02:16

    Это надо было делать 10 лет назад, в условиях неограниченного доступа к технологиям и дешевым кредитам. Но лучше поздно,чем никогда. А то так бы и сжигали попутный газ в факелах.

    • 10
      Нет аватара burovik
      06.08.1715:45:11

      Как у вас все просто «надо было сделать», а то что строительство всей необходимой инфраструктуры как раз и заняло лет 10.

      Отредактировано: burovik~15:45 06.08.17
    • 8
      Нет аватара Strannic
      06.08.1716:05:46

      10 лет назад другие более срочные задачи решали

    • 2
      Илья Калашников Илья Калашников
      06.08.1719:08:22

      Ещё скажите ,что при Ельцине)))) страна только начинает развиваться и строиться, появились технологии и компетенция пользоваться этими технологиями

    • 7
      Ольга Волкова Ольга Волкова
      06.08.1721:59:15

      Вообще, строительство тобольской промплощадки началось в конце 70-х годов прошлого века. В 80-е в СССР планировалось построить 5 крупных комплексов, в

      Тобольске успели построить НХК. Потом Гайдар, будучи главредом журнала «Коммунист» и членом Политбюро раскритиковал идею строительства этих гигантов, удар он наносил по тогдашнему министру Черномырдину, ЦК поддержал Гайдара и проекты были свернуты. В 90-е Тобольск Нефтехим чудом сохранился, его пытались несколько раз остановить, там много чего творилось, но завод смогли сохранить. В 00-е многие планы уже устарели, поэтому разрабатывали всё практически заново.

      Отредактировано: Ольга Волкова~21:59 06.08.17
      • 0
        goryachee_leto goryachee_leto
        07.08.1701:45:15

        Не знал про это.

      • 3
        Clausson Clausson
        07.08.1703:08:34

        Так вот они!!! Те самые пресловутые прос**тые полимеры

        А я то все гадал откуда наши «братья по разуму» взяли эти самые «потерянные" полимеры…

        И ШО теперь делать? По какому поводу теперь будем ныть?

        Это ж просто опять зрада какая-то получилась.

        • 1
          Andrey Tupkalo Andrey Tupkalo
          07.08.1708:46:43

          Вообще-то выражение про «просрали все полимеры» взято из записи совещания в цехе полимерных покрытий «Северстали» примерно так двенадцатилетней давности, где начальник цеха распекает проектировщиков, затягивающих с подготовкой проекта вентиляционной системы. Ну, а как могут выражаться отечественные «капитаны промышленности» знают все.

          • 0
            Clausson Clausson
            07.08.1718:35:43

            Я думаю выражение имеет гораздо более древние корни. Во всяком случае я его помню еще в то время когда на Северстали еще даже не планировали установку АПП.

            • 0
              Andrey Tupkalo Andrey Tupkalo
              07.08.1721:47:30

              Не исключаю. Вполне возможно, что товарищ Барабанцев тоже не сам его придумал, но популярность в наши дни ему придала именно запись разноса им недотёп-инженеров.

            • 0
              Нет аватара Wereman_wolf
              11.08.1719:37:10

              я бы вам порекомендовал немного послушать источник

              youtu.be/BqMvzTVhtY8

Написать комментарий
Отмена
Для комментирования вам необходимо зарегистрироваться и войти на сайт,
